(2009年)山東大學綜合科研樓頂部加固工程
山東大學綜合科研樓,位于山東大學中心校區內,框架核心筒結構,地上27層,地下2層,建筑主屋面高度98.65m,突出屋面塔樓高度為109.75m。因建筑外觀改造要求,需在建筑頂部塔樓位置加建鋼結構鐘樓,我單位負責對原建筑頂部結構進行加固施工。
依據加固設計施工圖紙,本工程采用的主要加固施工方法:腳手架支撐卸荷、梁加大截面、柱加大截面、新加框架梁等。主要施工工藝:混凝土界面剔鑿、化學植筋、特種混凝土澆灌等。特種專業施工材料:喜利得HILTI HIT-RE 500錨固劑、北京聯合榮達RG灌漿料。
11.1梁底加大截面

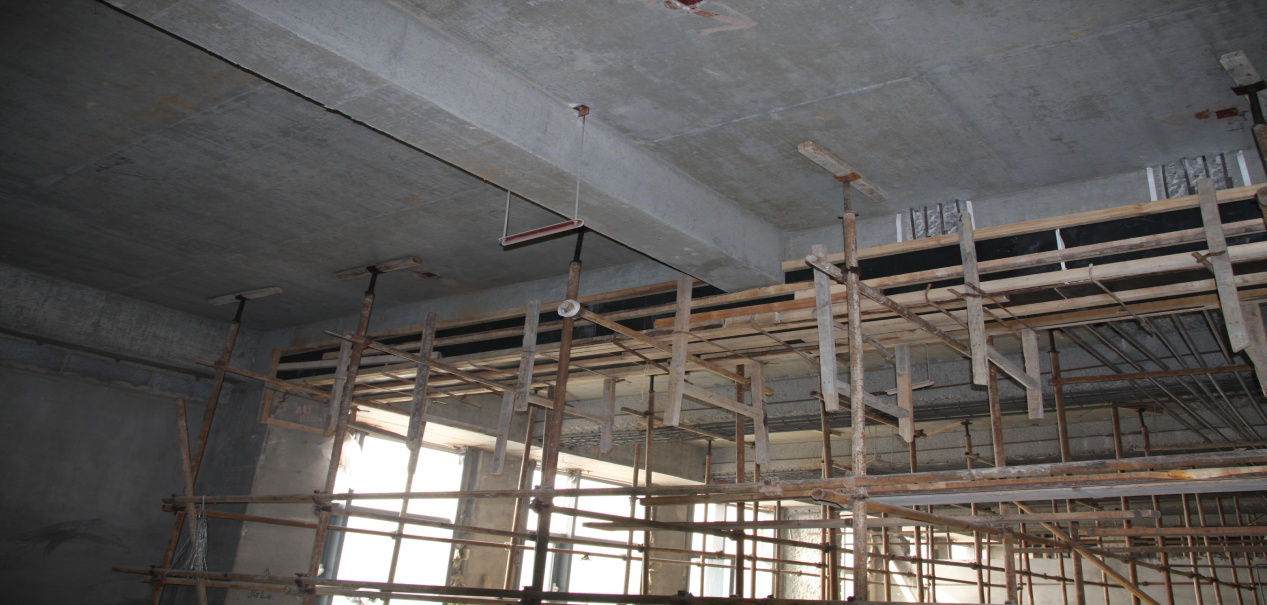

圖1、滿堂支撐腳手架

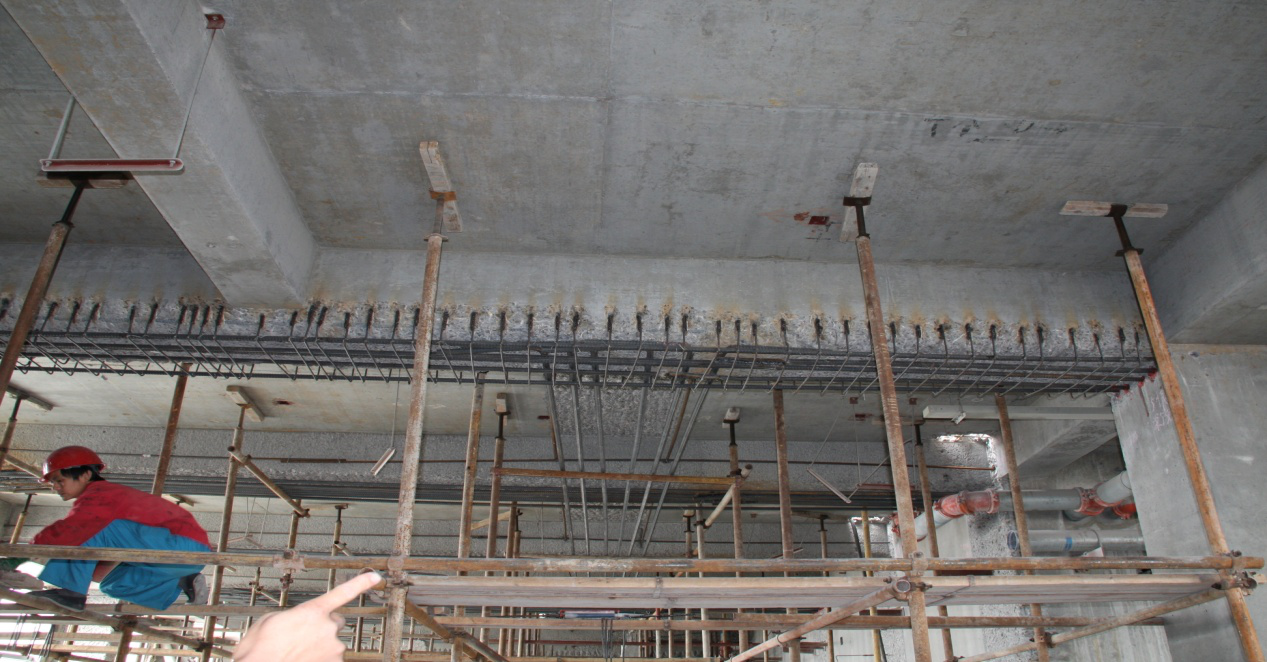

圖2、梁底加大截面鋼筋綁扎

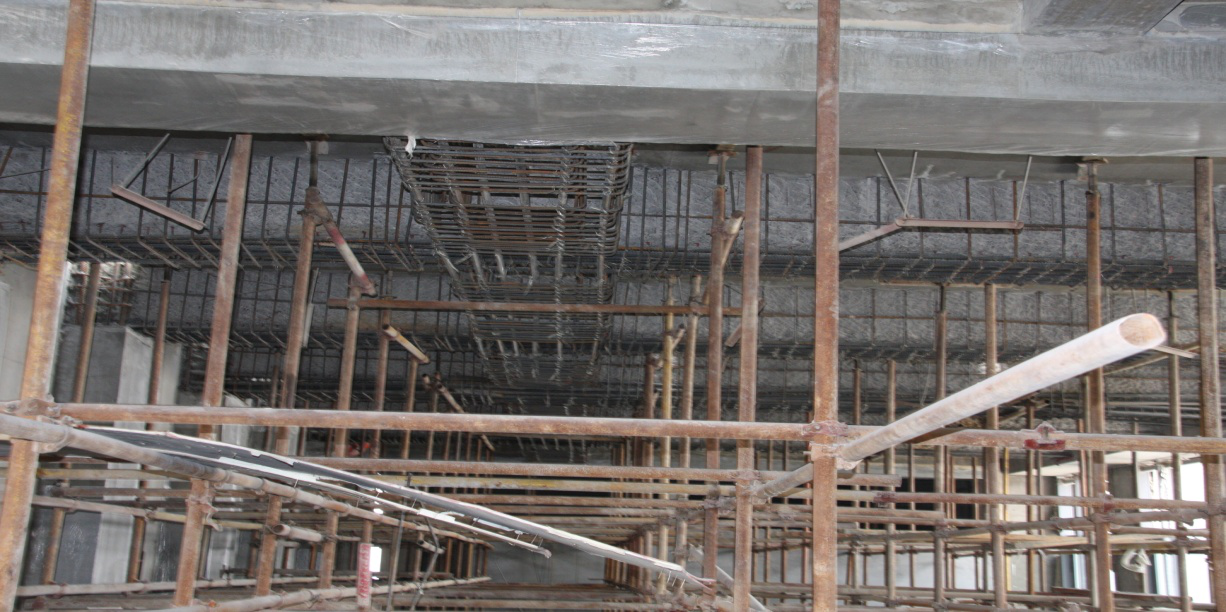

圖3、梁底加大截面模板安裝

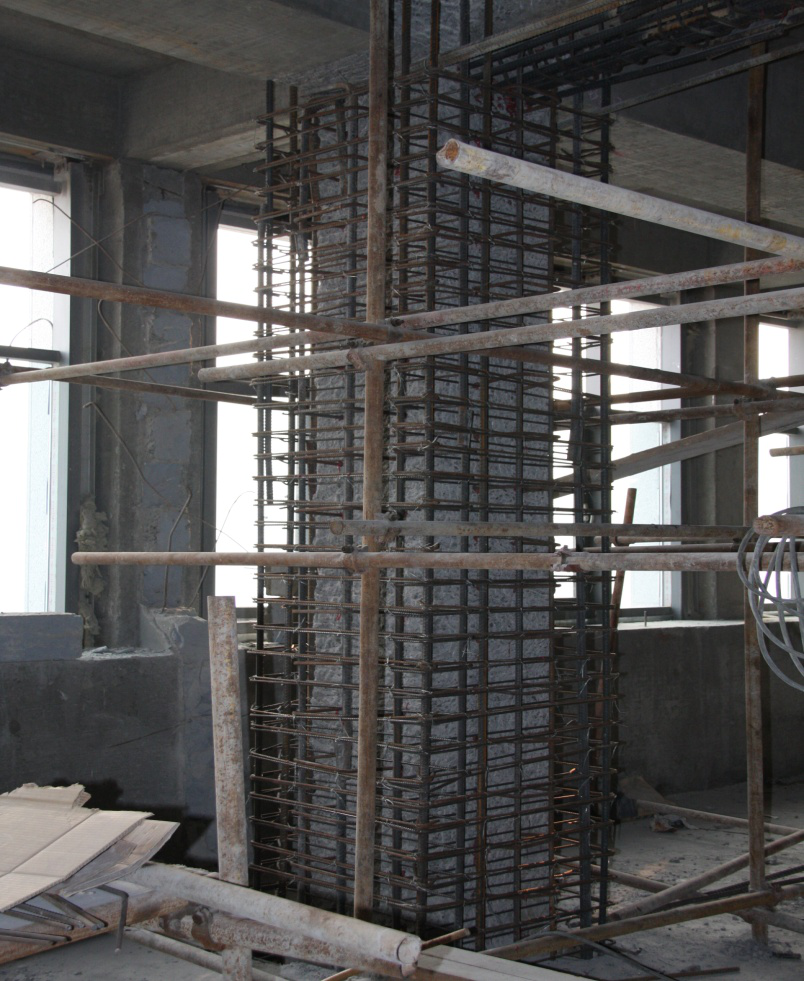

圖4、梁底加大截面灌漿料澆注
11.2、梁四面加大截面施工:
梁四面加大截面施工工藝與梁底加大截面施工工藝基本相同,最外層箍筋需打孔貫穿樓板。

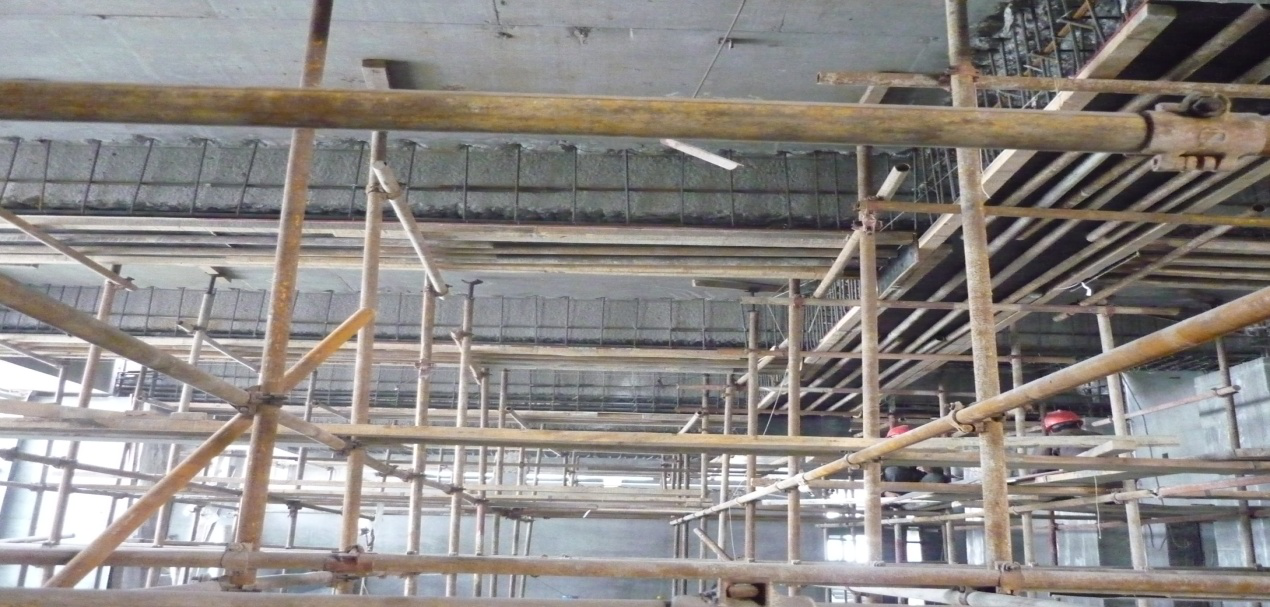

圖5、梁四面加大截面鋼筋綁扎
11.3柱加大截面施工:

圖6、柱四面加大截面鋼筋綁扎
圖7、柱單面加大截面鋼筋綁扎
11.3混凝土界面剔鑿:
11.3.1新舊混凝土結合面界面剔鑿增糙:
梁加大截面、柱加大截面及新加框架梁施工時,為保證新加混凝土部分與原結構舊混凝土結合緊密,需剔除原結構混凝土表面碳化浮漿層,露出粗糙、新鮮的混凝土面。剔鑿深度以不露出原結構鋼筋為宜。

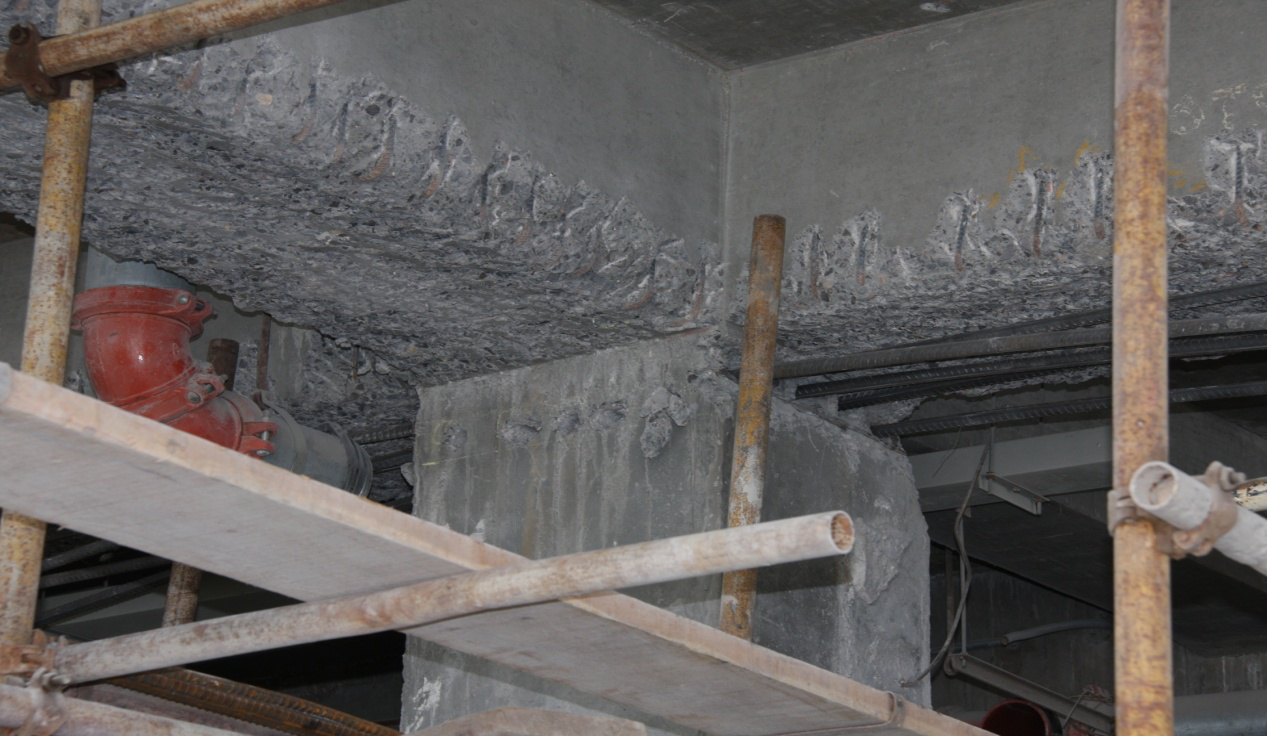

圖8、梁底加大截面處界面剔鑿
11.3.2原結構箍筋剔露:
梁底加大截面、柱單向加大截面施工時,新加部分的箍筋與原結構箍筋焊接連接,需剔露出原結構箍筋表面的混凝土,露出原有結構箍筋。剔露長度依據箍筋型號,能滿足單面焊接搭接長度要求為準。

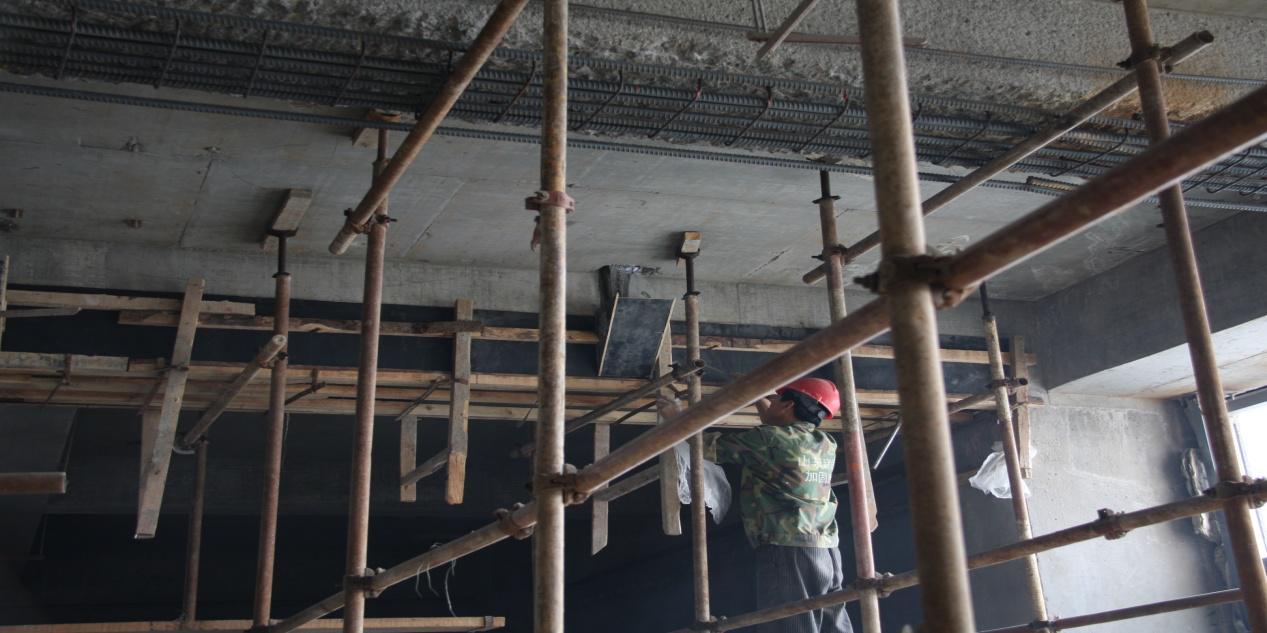

圖9、梁底加大截面處箍筋剔露
本工程需要進行混凝土界面剔鑿的部位:梁加大截面、柱加大截面、新加框架梁。
本工程克服了高空作業、材料垂直運輸、工期緊、任務重等困難,按時、保質保量、安全的完成了加固施工工作,并大量采用新施工工藝、新型建筑材料、專業施工工具,達到施工質量合格,各方面滿足加建鋼結構鐘樓的加固設計需要,取得了業主的滿意。
-
